Leeghwaterpark Purmerend
Leeghwaterpark Purmerend

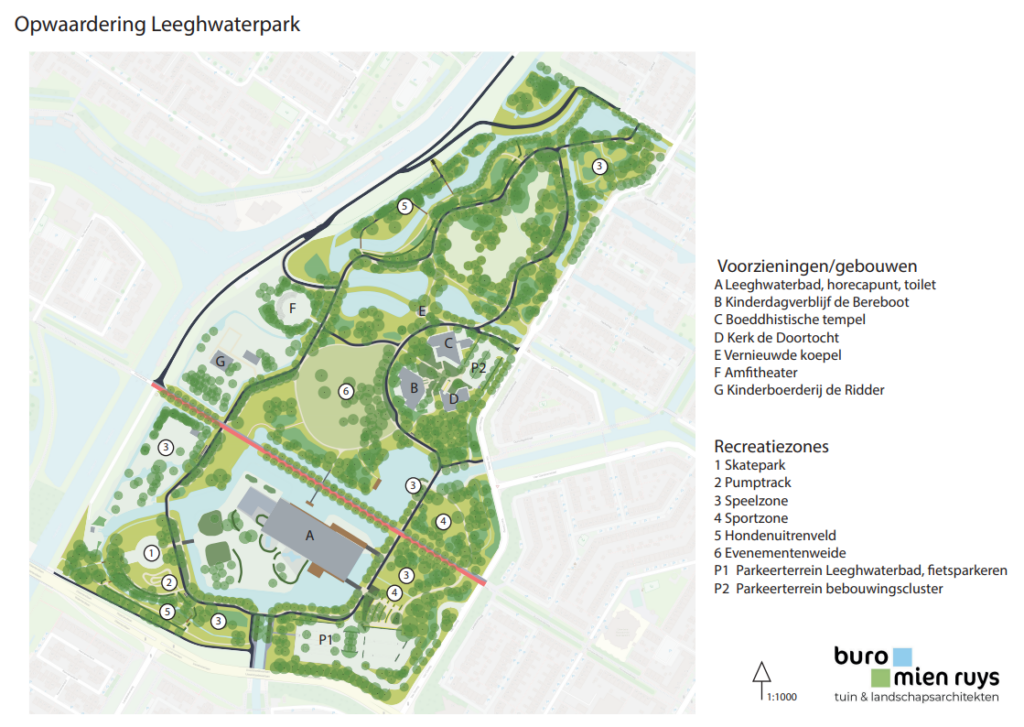

In opdracht van de gemeente Purmerend heeft Buro Mien Ruys het ontwerp en visie opgesteld voor het nieuwe Leeghwaterpark in Purmerend. Het gaat om een toekomstbestendig plan waarin een groen recreatielint zorgt voor verbinding en herkenning. Het Leeghwaterpark is hét stadspark van Purmerend. Als een ‘groene long’ verbindt het Leeghwaterpark de wijken Gors-Noord, Wheermolen-Oost, Purmer-Zuid en Purmer-Noord met elkaar. De opwaardering van het Leeghwaterpark is onderdeel van het overkoepelende Parkenplan Purmerend 2021-2040 van de gemeente Purmerend.
Parken worden steeds meer gezien als de ‘Parels van de stad’. Ze worden gebruikt voor ontspanning, beweging en ontmoeting en dienen als belangrijk middel voor het tegengaan van hittestress in de stad, voor het vasthouden en bergen van water en voor ecologie.
Buro Mien Ruys stelde in 2024 een visie en ontwerp op voor een verbindend stadspark. Een toekomstbestendig plan waarin een groen recreatielint zorgt voor verbinding en herkenning.

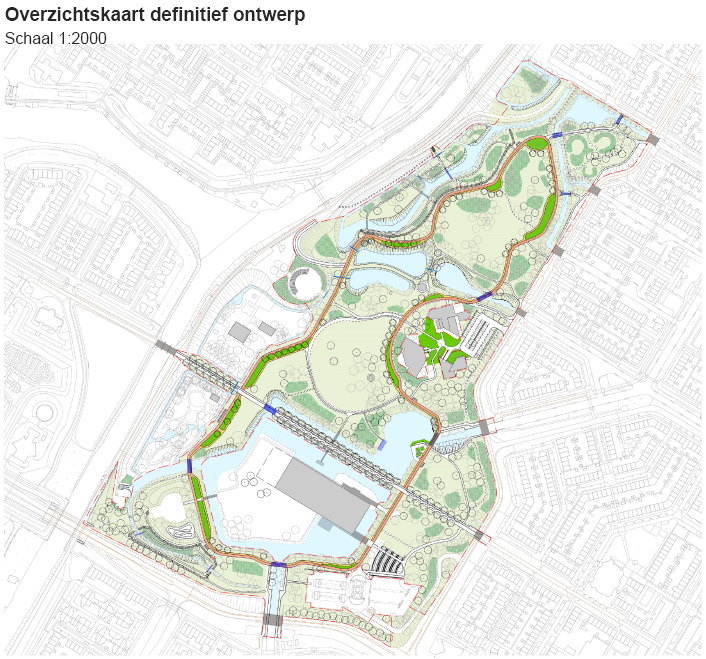

In het nieuwe ontwerp is de hoofdrol weggelegd voor een groen recreatielint, dat alle delen van het park met elkaar verbindt. Door middel van dit lint worden bestaande en nieuwe voorzieningen in het park met elkaar verbonden, als kralen aan een kralenketting. Er ontstaat meer samenhang en rust tussen de verschillende aanwezige gebouwen, (sport)voorzieningen en objecten in het park. Het geeft het park een duidelijke uitstraling en identiteit en versterkt de verbinding met de omgeving. Duidelijke randen en aantrekkelijke entrees versterken de parkbeleving. Zo wordt het park nog aantrekkelijker voor de grote diversiteit aan gebruikers en bezoekers. Het Leeghwaterpark is met een oppervlakte van 24 hectare een groot park. Het nieuwe ontwerp maakt die grootsheid weer zichtbaar door middel van uitgestrekte zichtlijnen door het hele park.
Laatste ontwikkelingen
Juli 2026
De eerste nieuwe brug voor de fietsroute aan de noordkant van het park is geplaatst. Daarnaast is gestart met de aanleg van het nieuwe leidingwerk voor het evenemententerrein en de nieuwe beschoeiing, die zorgt voor stevige en duurzame oevers.
Juni 2026
De oude asfaltpaden zijn verwijderd om ruimte te maken voor de vernieuwde inrichting van het park. Ook is begonnen met de aanleg van nieuwe wandel- en schelpenpaden.
Mei 2026
De graafwerkzaamheden voor het nieuwe recreatiepad zijn gestart. Daarnaast wordt drainage aangelegd, de grond verbeterd en gewerkt aan de aanleg van natuurvriendelijke oevers.
April 2026
De werkzaamheden in het park zijn gestart. Aannemer Markus werkte vooral in het noordelijke deel van het park. Twee bruggen werden vervangen, omdat deze niet meer voldeden aan de eisen voor de nieuwe inrichting. De oude bruggen kregen een tweede leven en werden op andere plekken in de gemeente geplaatst. We voerden de werkzaamheden in fases uit, zodat een deel van het park altijd open bleef.
